|业主举报违规延期交房,嘉祥回应
近日 , 有网友反映自己买的房子合同约定2022年1月25日交房 , 但是却因未完工交房时间推迟到今年3月份 , 之后又推迟到5月份 , 但是现在已经6月份了还在延期 。
网友表示:合同约定今年1月25号交房 , 因未能完工推迟到3月份交房 , 后来又推迟到5月 , 现在已经6月份了 。 竟然还因为不能通正式电的问题 , 继续延期而遥遥无期 。 我们小区业主多次给相关部门反馈问题 , 从来没有得到过能正式交房的准确日期 。 正式用电 , 因占用村民用地赔偿金额不能达成一致 , 被村民阻挠施工 。 这个情况已经有一年多了一直不解决 , 开发商、和供电公司都没有出面去解决这个问题 。 如果再不解决 , 我们小区业主准备联合起来联系媒体关注采访 。 并同时

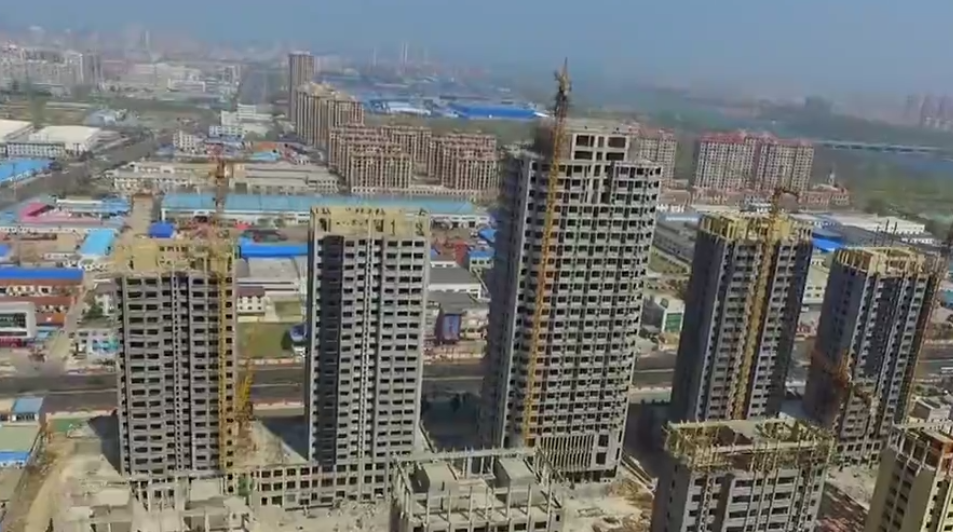

对于网友反映的问题 , 嘉祥县住建局回复如下:经查 , 除正式用电外 , 全济利园公寓主体已完工 , 项目单体、规划、消防及室外绿化、水、燃、热等已验收 。 该小区红线外正式用电正在施工 , 因施工栽电杆需占用村民用地 , 涉及赔偿问题 , 造成施工进度较为缓慢 。 目前开发建设单位正在积极协调济宁经开区供电部门加快施工进度 , 同时沟通相关部门做
【|业主举报违规延期交房,嘉祥回应】
