【阿克塞县|“跳仓法”取代“后浇带”:大体积混凝土这样施工,提质增效!】
文章图片
文章图片
文章图片
文章图片
文章图片
文章图片
文章图片
文章图片
源自丨中建城市建设发展有限公司

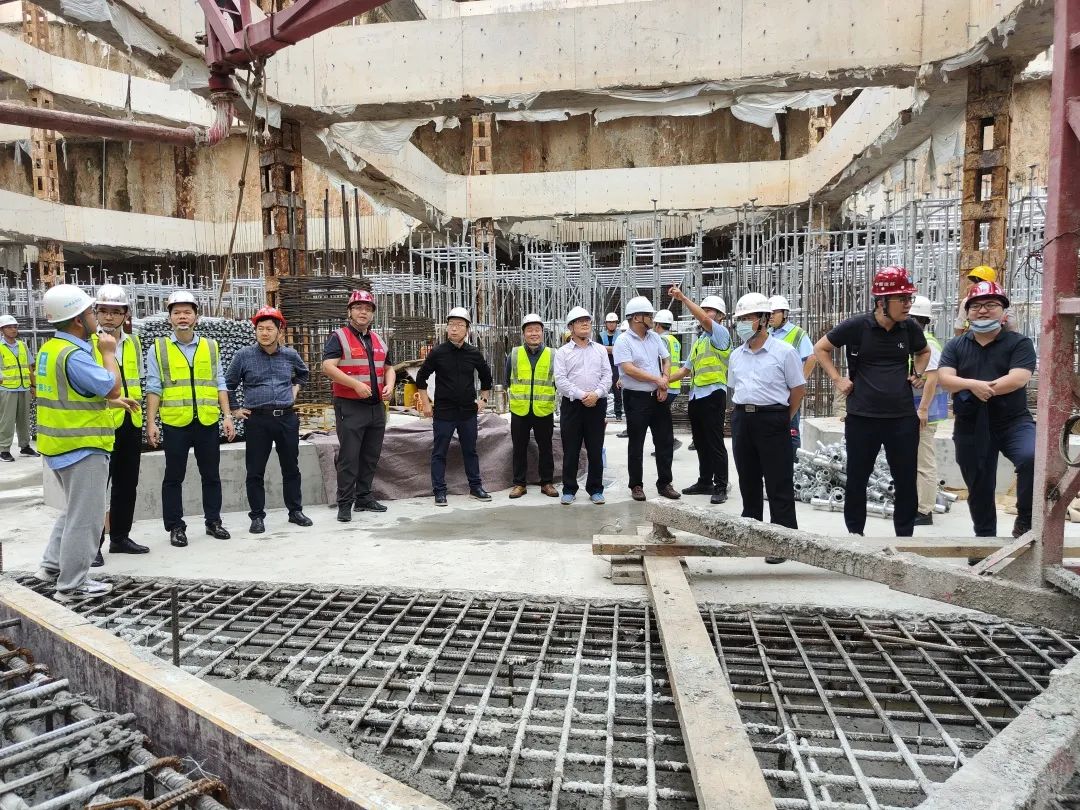

中建城建公司南方分公司新华人寿大厦施工总承包项目攻克淤泥地质环境下大体积混凝土施工这一难题 , 采用“跳仓法”取代“后浇带”施工(深圳前海首例) , 解决了传统后浇带遗留的安全、质量问题 , 缩短工期、降低成本 , “跳仓法”施工在该项目达到了提质增效的效果 。
原设计的不足:
(1)后浇带处的施工质量难以保证 。
(2)后浇带对工期造成不利影响 。
(3)后浇带的存在会导致模板及支撑体系租赁费用的增加 。
新方案的确定:
本工程因基坑施工面积大 , 针对如何确保混凝土结构施工后杜绝出现贯通裂缝现象 , 控制结构表面裂缝这一问题 , 项目部对施工方案进行了对比分析 , 结合近年来不少工程取消后浇带改用“跳仓法”获得成功经验 , 经公司与项目部研究论证 , 提出优化建议 , 决定取代原设计后浇带及膨胀加强带施工法 , 采用“跳仓法”施工 。
一、“跳仓法”仓格划分

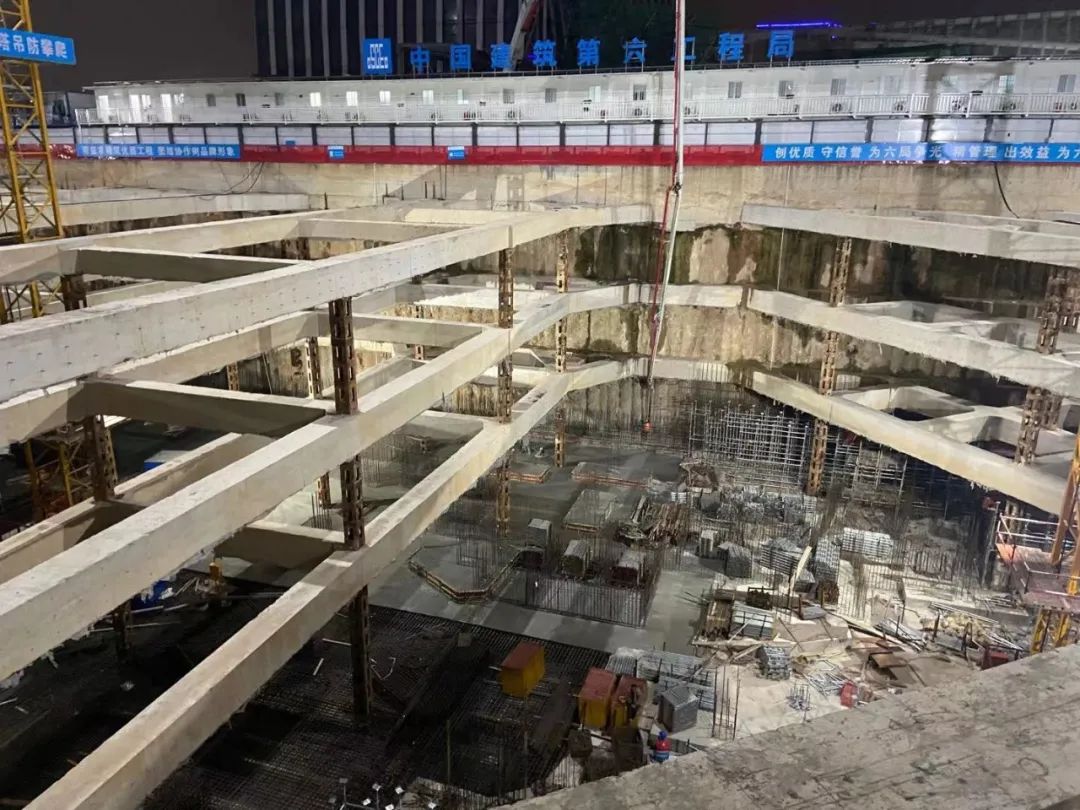

本工程对基础底板、地下四层顶板、地下三层顶板、地下二层顶板、地下一层顶板、地下四层竖向构件、地下三层竖向构件、地下二层竖向构件及地下一层竖向构件 9 个位置分别进行跳仓方案设计 , 明确了每一部分的仓格划分形式、施工缝留设位置并根据施工分区确定施工顺序 。

基础底板分仓图?
B4顶板分仓图
B3顶板分仓图
B2顶板分仓图
B1顶板分仓图
二、预拌混凝土
(1)本工程选用 P·O42.5 普通硅酸盐水泥 , 有效控制温升 。
(2)采用较小的水胶比 , 每立方米混凝土用水量减少5~15kg , 提高混凝土密实度 。
(3)优化混凝土配合比 , 降低胶凝材料总用量 , 并采用超量取代的办法提高粉煤灰掺量 , 减少混凝土塑性收缩 , 降低水泥水化热及混凝土内外温差 , 减小温度应力 , 抑制应力裂缝的产生;合理利用(粉煤灰与高效减水剂)“双掺”的超叠加技术 , 增强混凝土的内部结构的致密性 , 从而控制早期收缩 。
推荐阅读
- 住宅|“商改住”行不通了,“商改租”可以吗?
- 购房置业|未来10年,“光棍”成片,但有一样东西,比房子现金更为珍贵
- 楼市调控|楼市呈现“皇帝不急急死太监”矛盾格局
- 饥饿营销|为什么房子刚开盘,就被“一抢而空”
- 云南|“以为租客不要了”云南一中介进屋乱翻,拿走价值7000元的东西
- 烂尾楼|“烂尾2年要还房贷”云南多位业主扛不住压力,一起搬进烂尾楼住
- 购房置业|买房选楼层“吉利”最重要?内行人透露玄机:这4层才不建议入手
- 银行|买房谨记这“7个”标准,房子不但不会烂尾,还具有保值性
- 房价|手握“2套”房子的家庭,未来会面对什么?“征兆”已经来了!
- 住房公积金|实在想不通为什么有人去买“老破小”,想坐等拆迁一夜暴富?
